不燃・粗大ごみ積替え・保管施設建設工事の進捗状況について
更新日:2022年3月29日
二枚橋焼却場跡地に建設中の不燃・粗大ごみ積替え・保管施設の工事進捗状況をお知らせします。

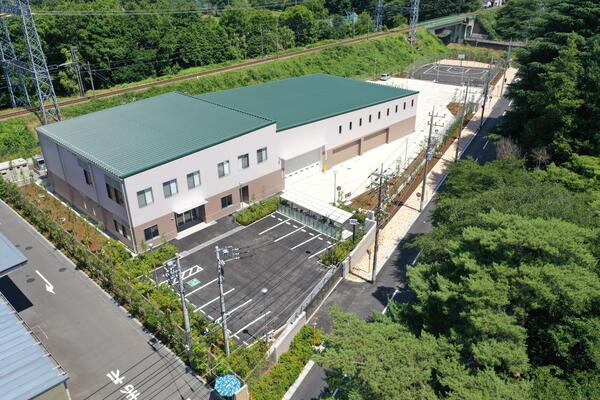

令和4年3月
引き続き、内装工事と外装工事を進めるとともに、門扉やトラックスケールの設置といった外構工事も行っております。

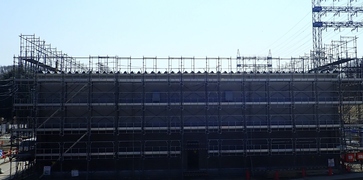

令和4年2月
引き続き内装工事を進めるとともに、外装工事も行っております。
令和4年1月
躯体工事・鉄骨工事を終え、屋根葺き、耐火工事を中心に進めております。
令和3年12月
概ね躯体工事・鉄骨工事が終盤に差し掛かり、外壁工事を進めております。
雨水浸透設備の設置などの外構工事も引き続き行っております。
令和3年11月
引き続き、躯体工事・鉄骨工事を行っております。
あわせて外周擁壁の設置などの外構工事を行っております。
令和3年10月
躯体工事・鉄骨工事とともに、キュービクル・受水槽の設置などの外構工事を行っております。
令和3年9月
躯体工事とともに、鉄骨工事を行っております。
令和3年8月
躯体工事を行っております。
令和3年7月
地中埋設物解体撤去工事を行った後、地盤改良を行っております。
令和3年6月
引き続き地中埋設物解体撤去に伴う準備を行っております。
令和3年5月
地中埋設物解体撤去に伴う準備を行っております。
令和3年4月
地盤改良を行い、地中埋設物の解体撤去に伴う準備を行っております。
令和3年3月
汚染土壌と地中埋設物の搬出を行っております。
