資源物処理施設整備の進捗状況について

更新日:2024年4月26日

 市では、不燃・粗大ごみ、資源物の処理について、施設の老朽化等を考慮し、循環型社会の形成に資する施設の再配置を進め、適正処理の維持を図るため、清掃関連施設整備基本計画を策定し、計画に基づいて中間処理場跡地(小金井市貫井北町)と二枚橋焼却場跡地(小金井市東町)を建設予定地として事業を進めてきました。
 貫井北町に整備を進めている資源物処理施設については、令和7年3月の竣工を目指しています。
 現在の整備の進捗状況について、このページにて随時お知らせします。

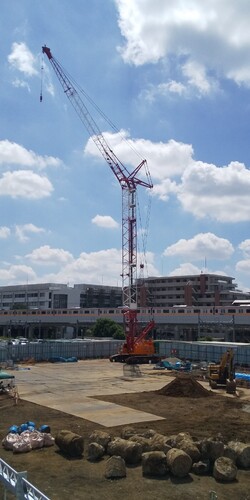

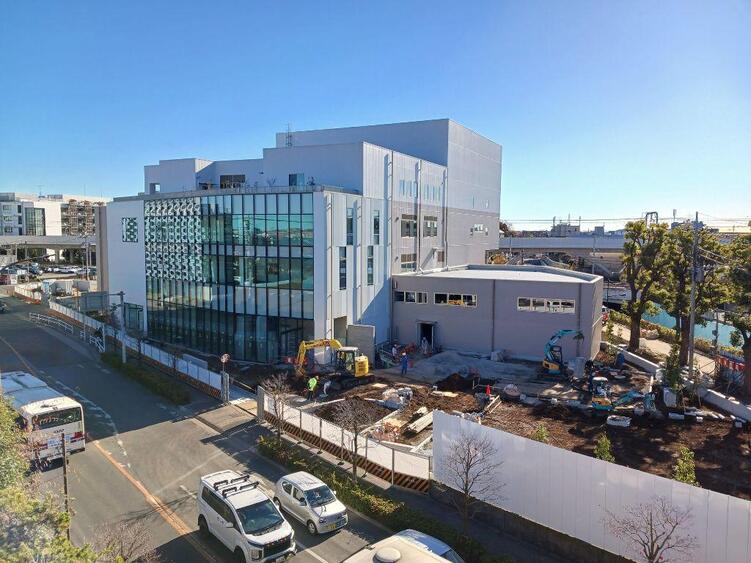

整備の進捗状況

令和6年4月

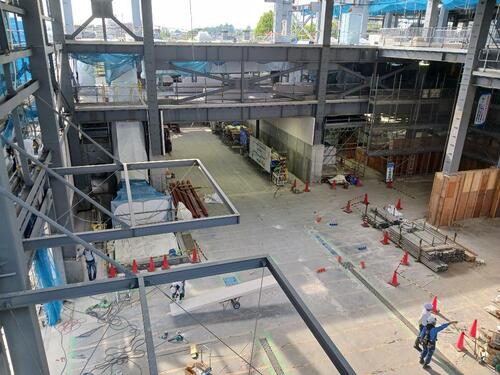

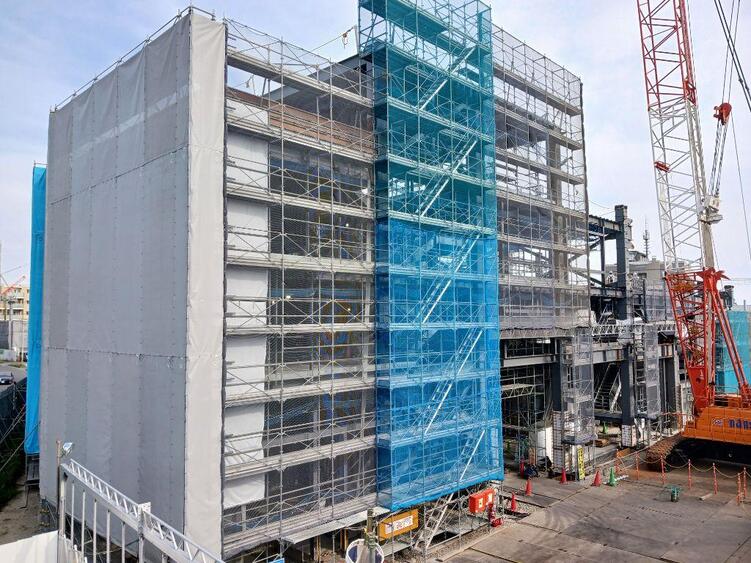

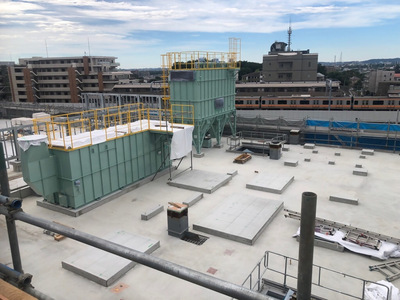

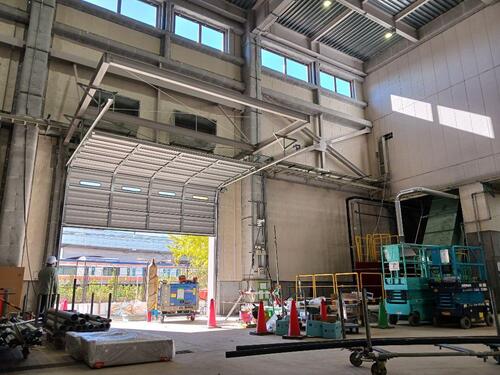

建屋内コンクリート工事を行っています。

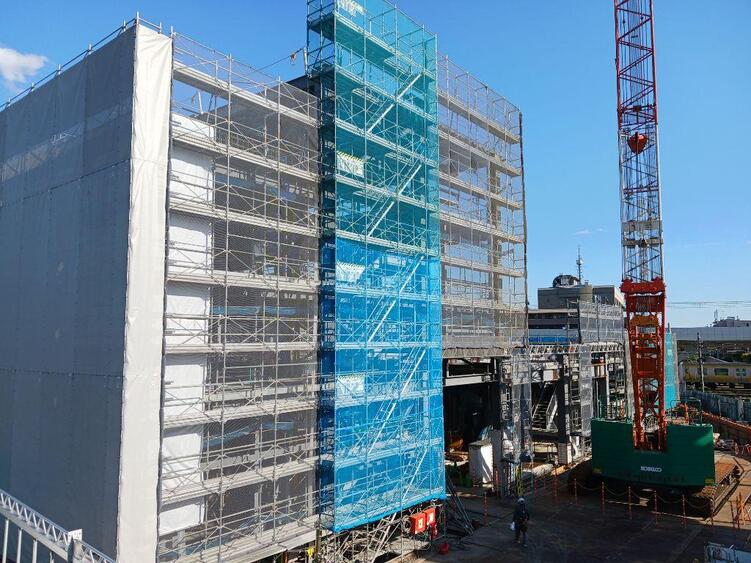

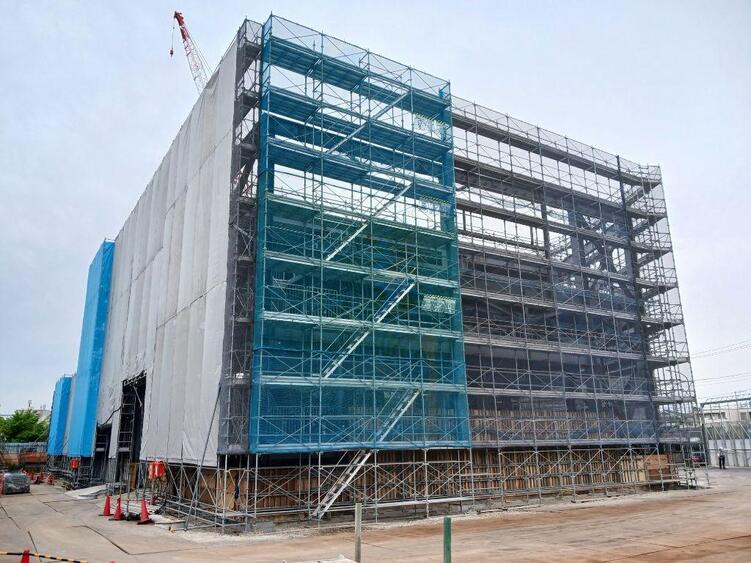

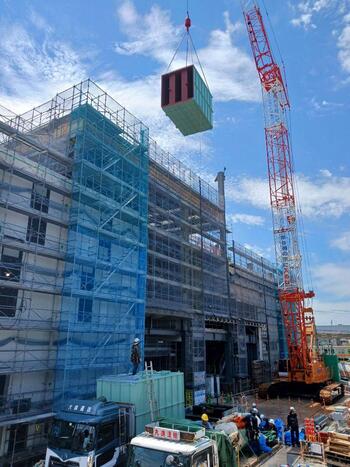

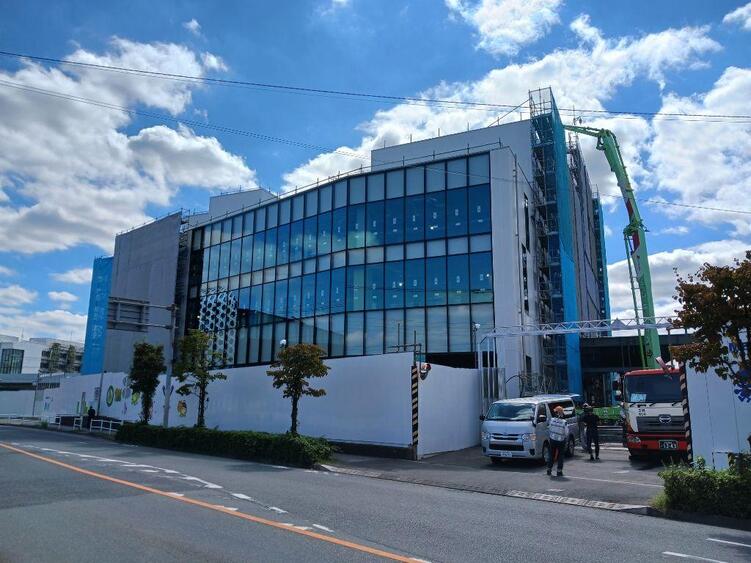

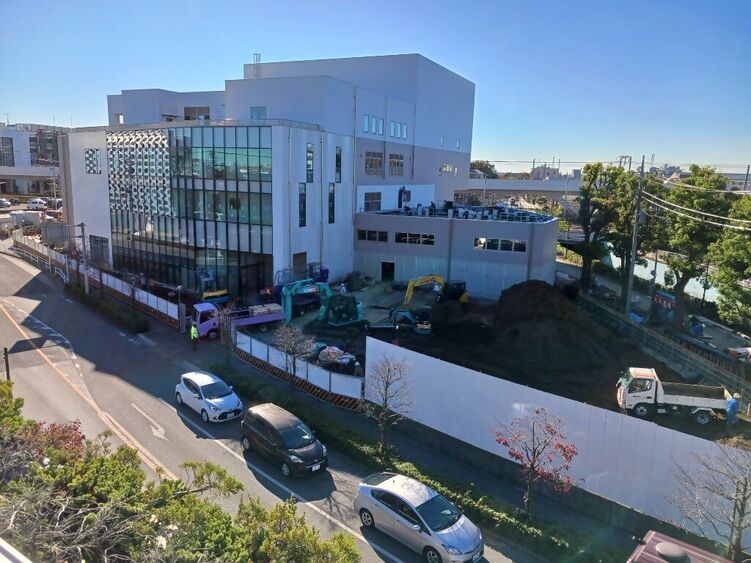

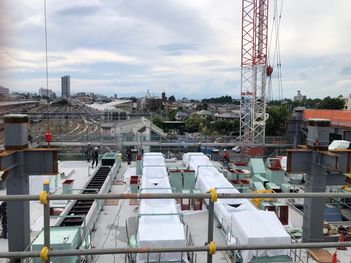

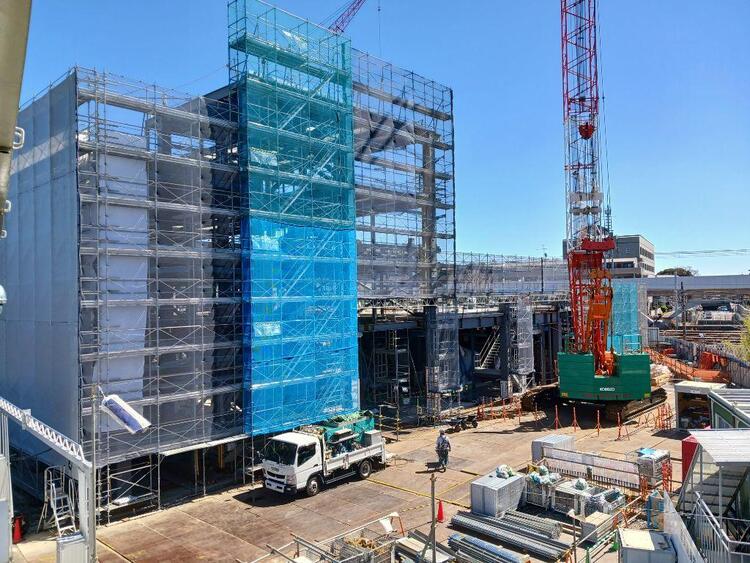

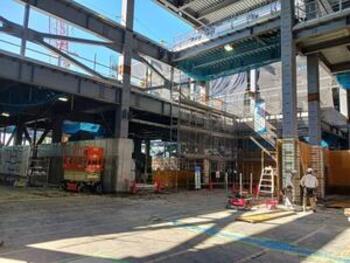

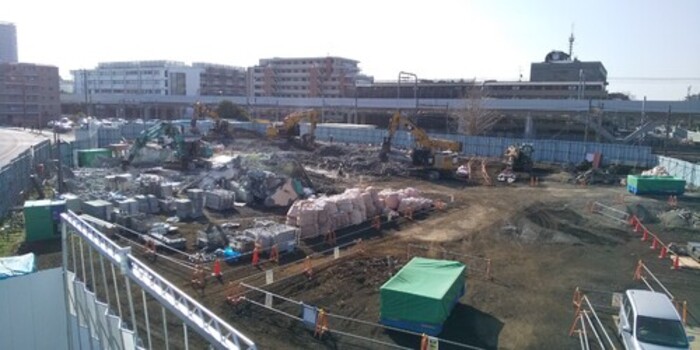

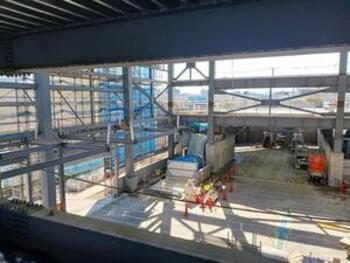

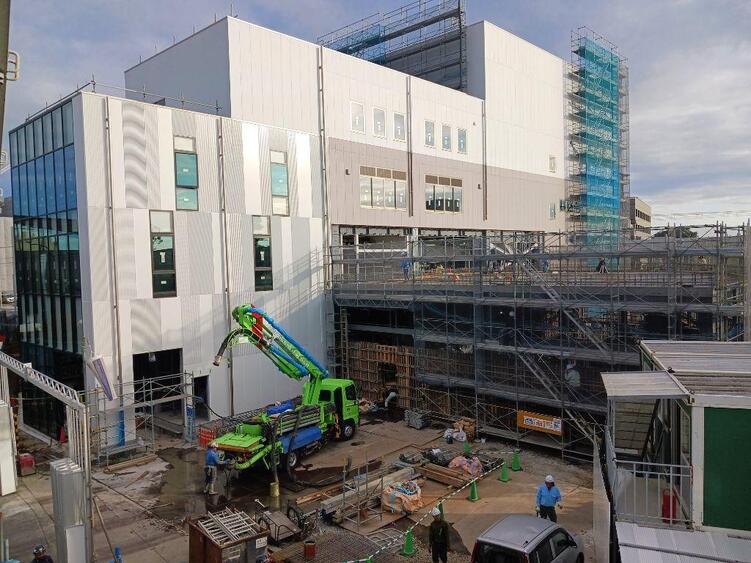

全体写真

施設南東側から

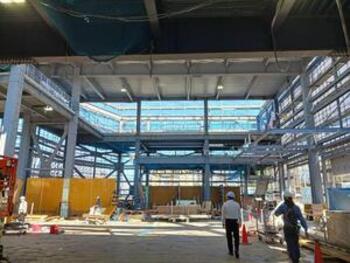

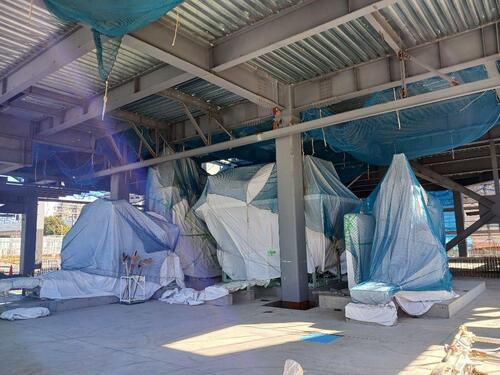

内部工事の様子

令和6年3月

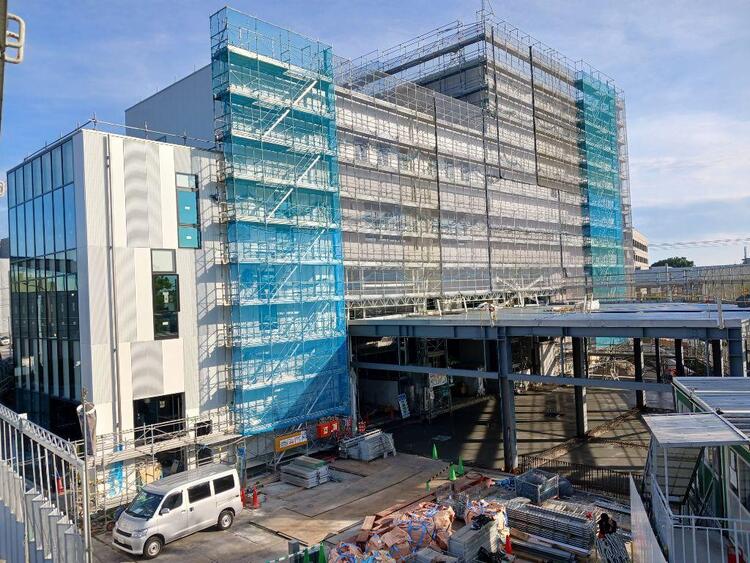

引き続き鉄骨の組み立て工事を行っています。

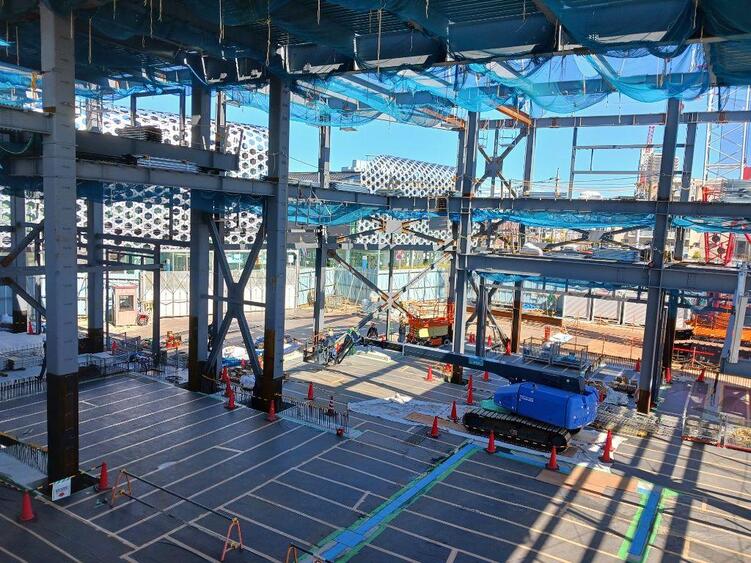

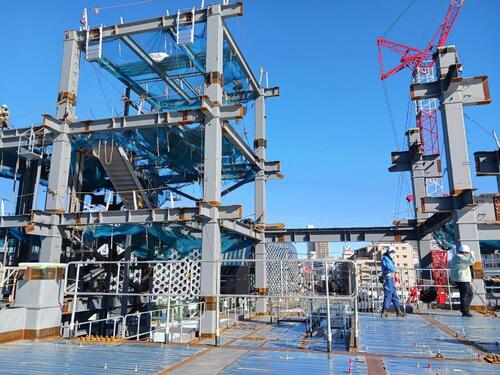

全体写真

内部工事の様子

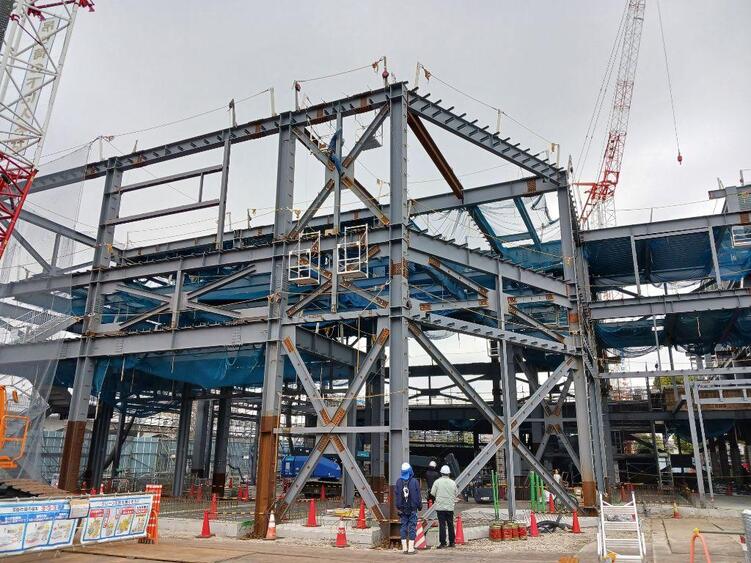

施設北東側から

令和6年2月

鉄骨の組み立て工事を行っています。

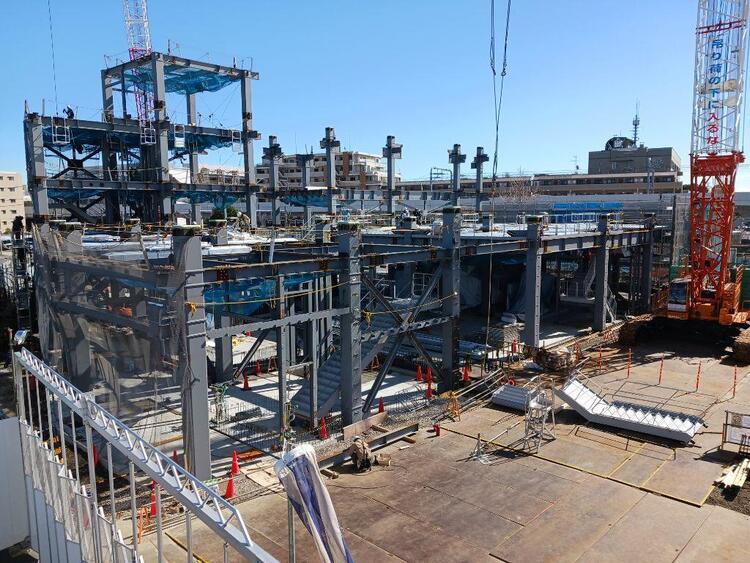

全体写真

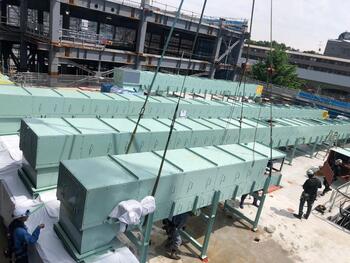

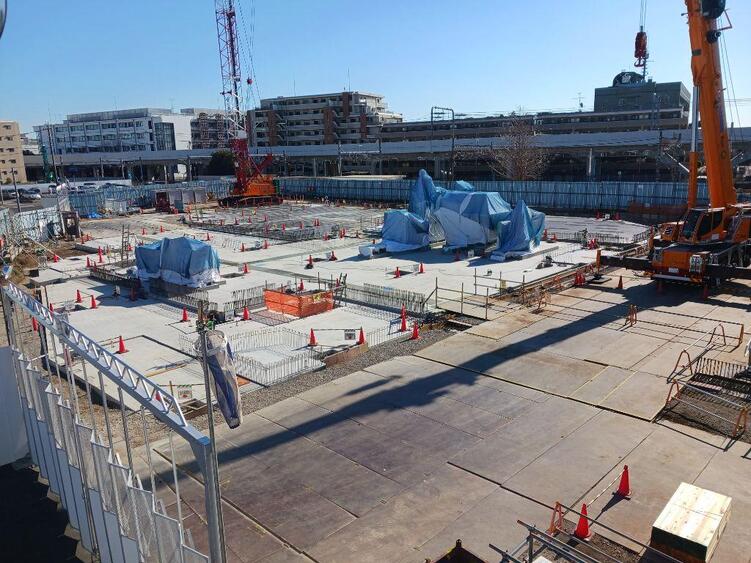

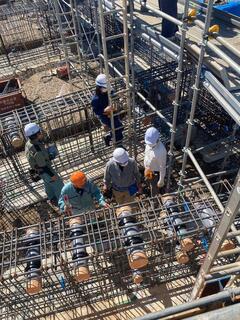

プラント写真(1階プラットフォーム内)

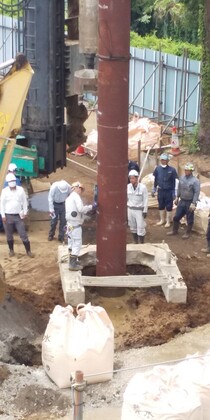

鉄骨組立状況

令和6年1月

プラント機械が一部設置されました。

敷地全体写真

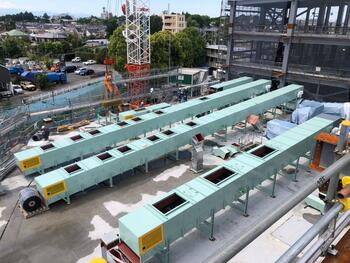

プラスチックコンベヤの一部

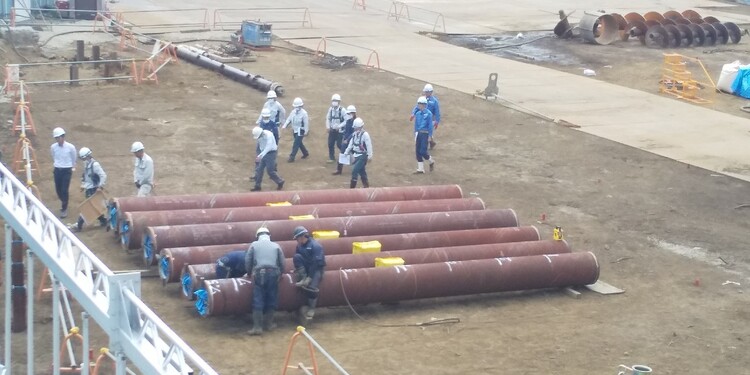

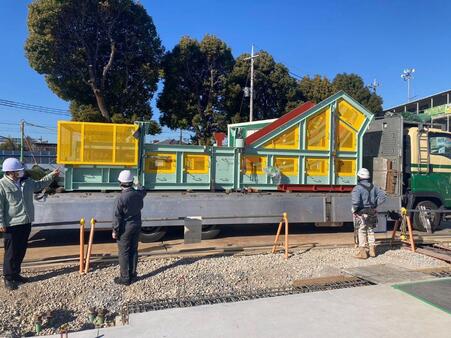

プラント機械納品の様子

令和5年12月

引き続き基礎工事を進めています。

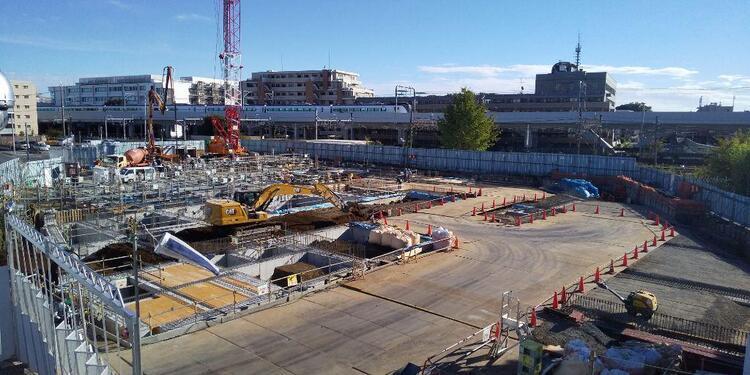

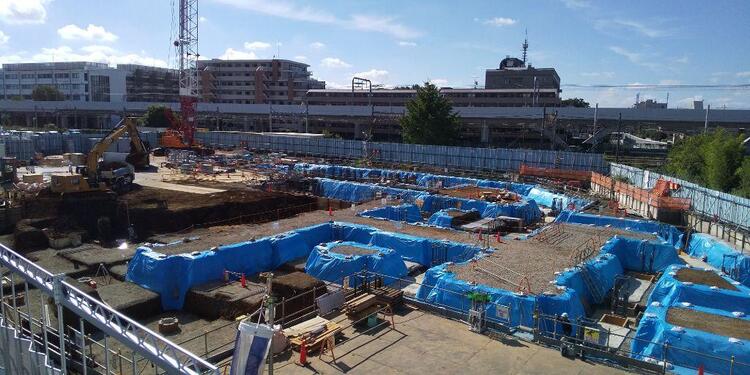

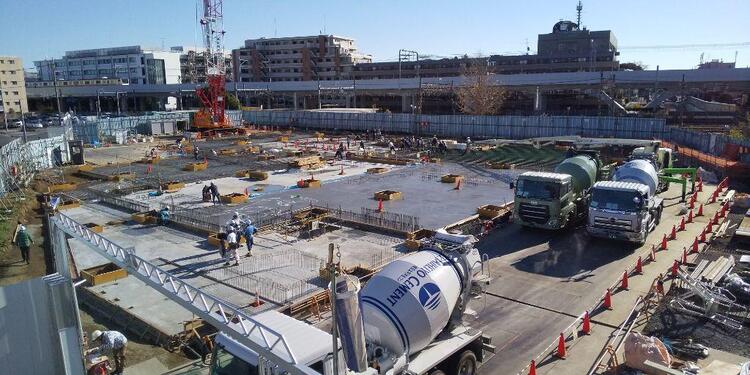

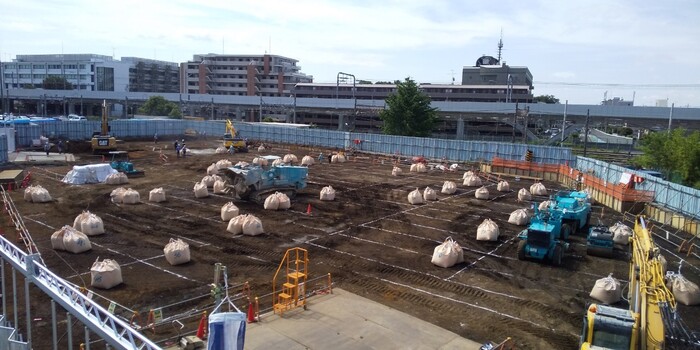

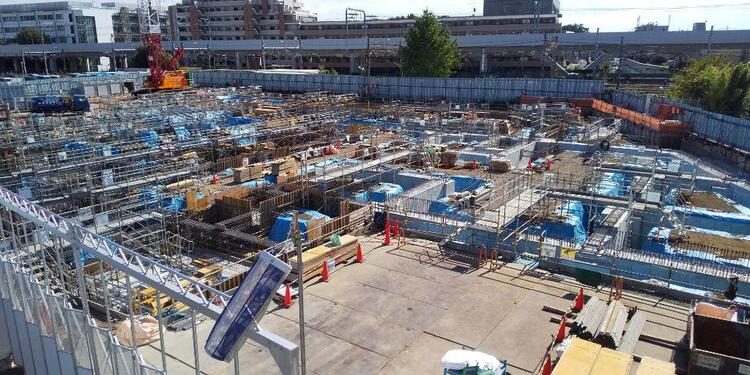

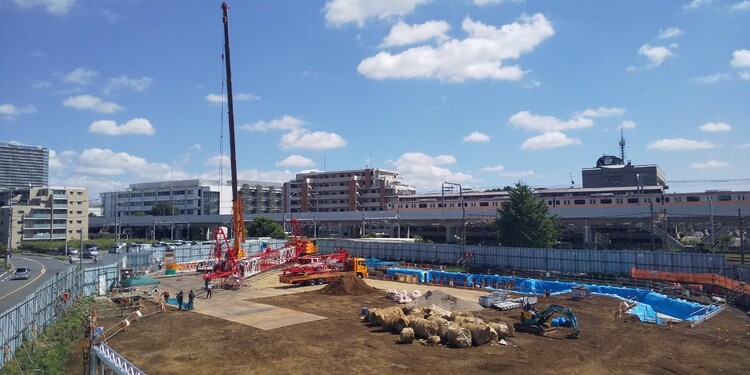

敷地全体写真

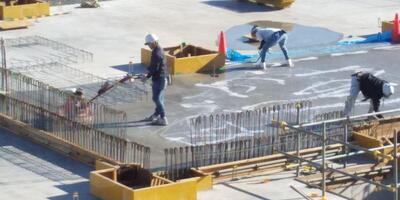

コンクリート押さえ作業の様子

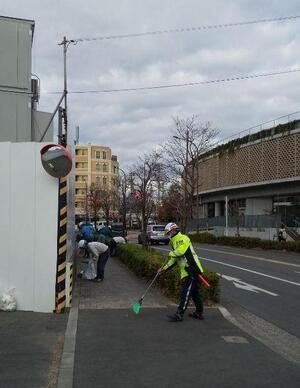

周辺道路の清掃の様子

令和5年11月

引き続き基礎工事を進めています。

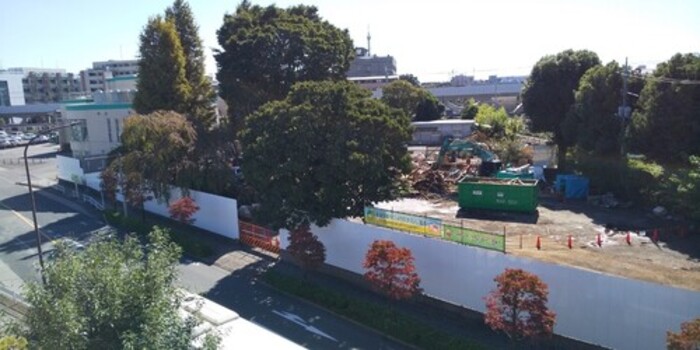

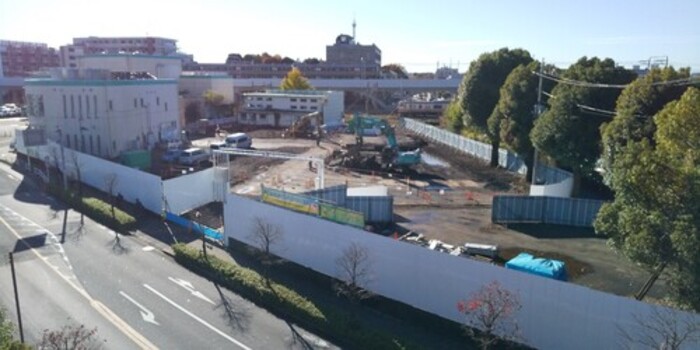

敷地全体写真

埋戻しの様子

令和5年10月

引き続き基礎工事を進めています。

敷地全体写真

検査の様子

令和5年9月

引き続き基礎工事を進めています。

敷地全体写真

場所により基礎の深さが異なります。

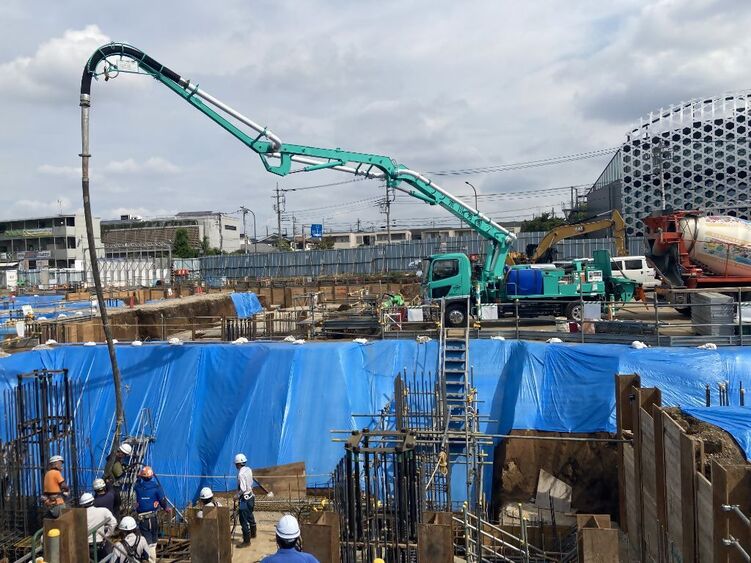

コンクリートを流し込む様子

令和5年8月

敷地全体写真

杭が適正に打たれているか確認している様子

クローラークレーン(部材を持ち上げるためのクレーン)

令和5年7月

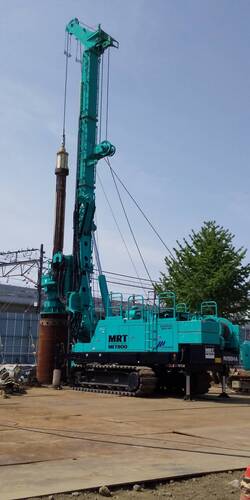

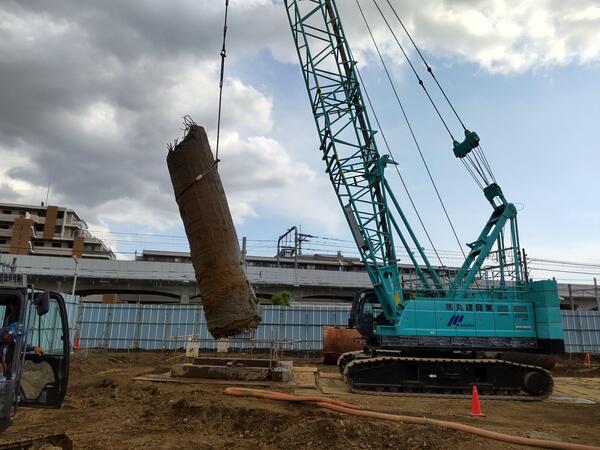

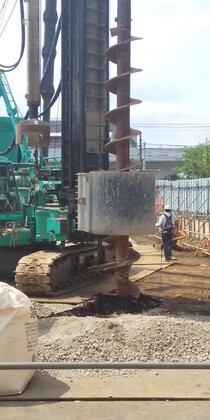

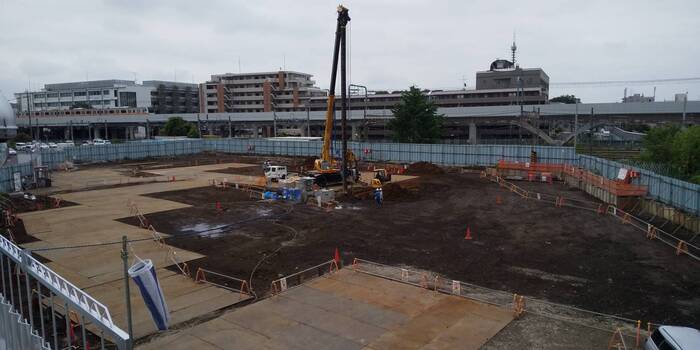

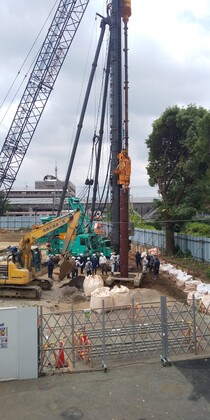

試験杭の様子

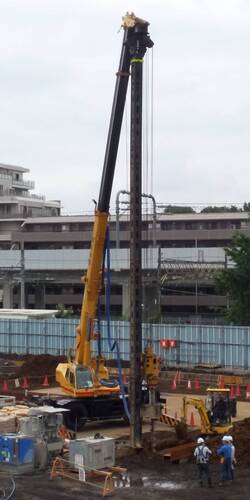

本杭は1日6本程度打設しています。

令和5年6月

建築工事(土工事)に着手しました。

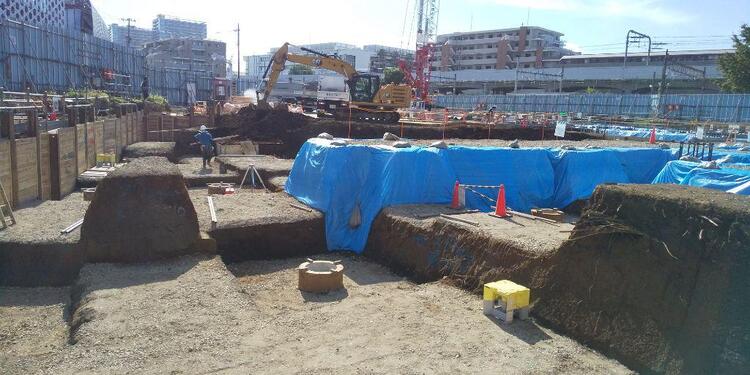

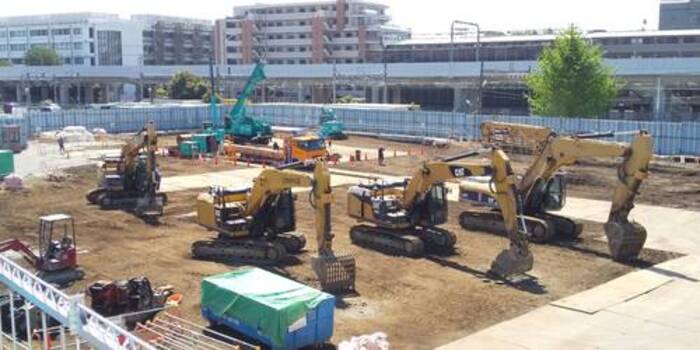

地盤改良作業の様子

山留工事の様子

親杭打設のための重機

令和5年5月

敷地内の解体工事が概ね終了しました。

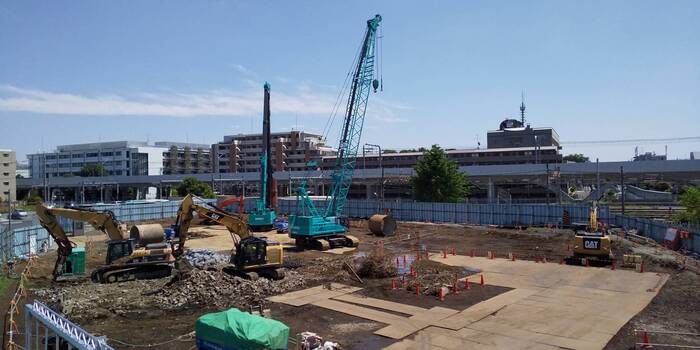

敷地全体写真

既存基礎の杭引き抜き作業の様子

令和5年4月

なし

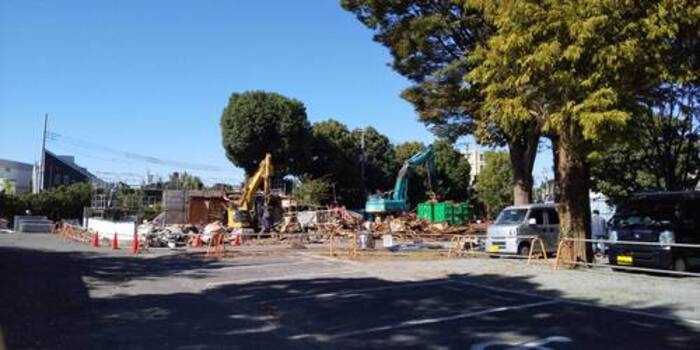

敷地全体写真

なし
基礎撤去作業のための重機

令和5年3月

敷地全体写真

工場棟、事務所棟の上屋解体がほぼ終了しました。

令和5年2月

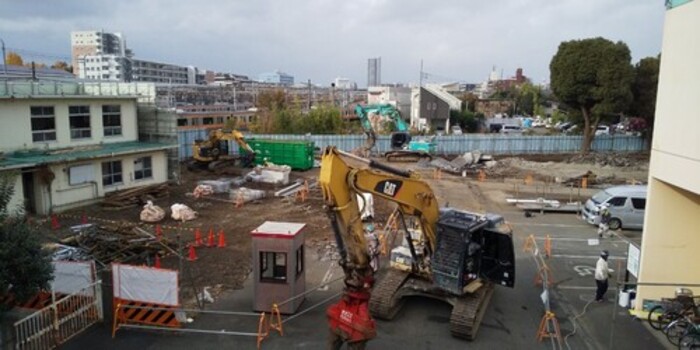

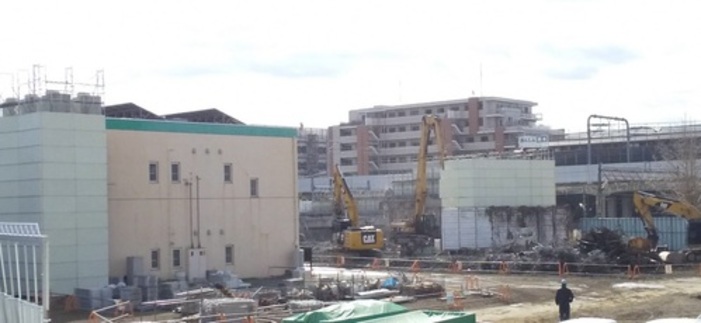

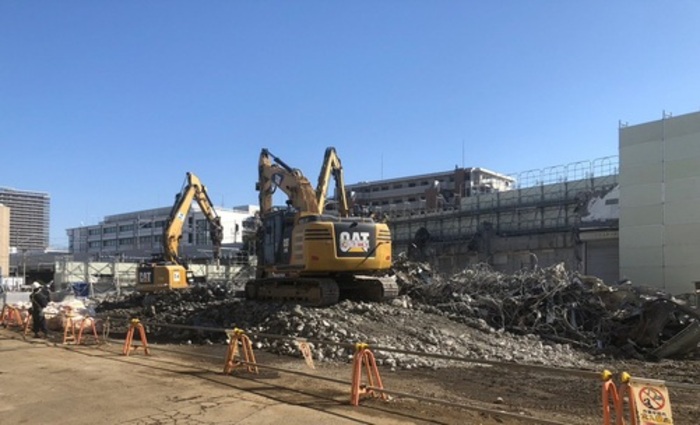

解体工事の様子

工場棟の解体の様子

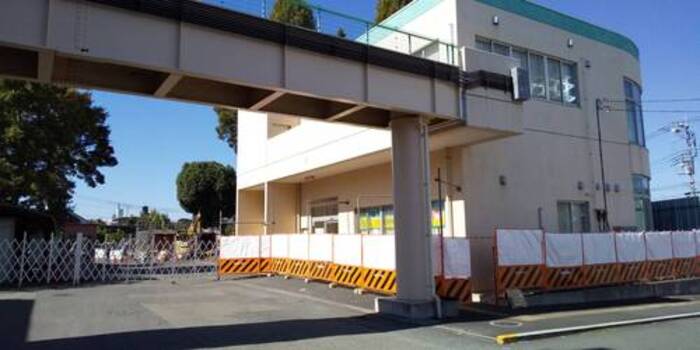

事務所棟解体のための仮囲いが設置されています。

現場に仮設事務所ができました。

仮囲いに登場したごみ減量キャラクターたち

令和5年1月

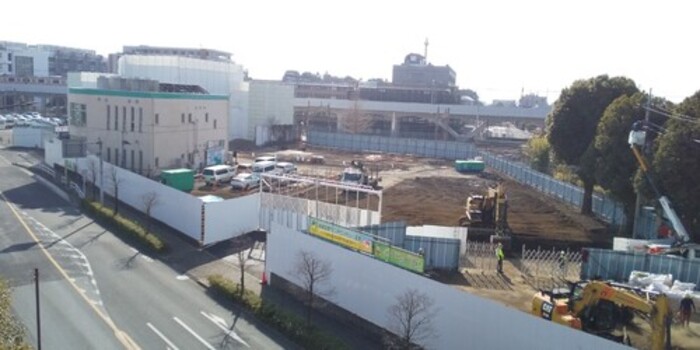

敷地西側

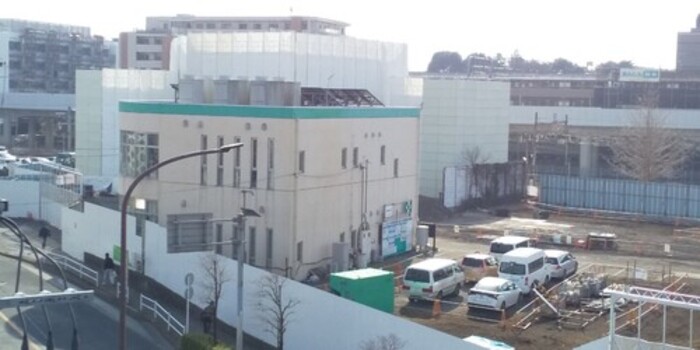

敷地全体写真

工場棟解体のための準備をしています。(奥の白い囲い部分)

工場棟囲い

令和4年11月

解体工事の様子

敷地西側
敷地西側の解体工事が進んでいます。

令和4年10月

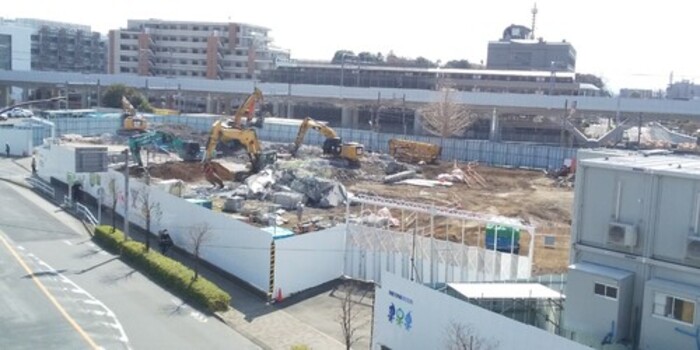

令和4年10月から敷地内建物の解体工事が始まりました。
解体工事は、令和5年4月末までを予定しています。

中間処理場事務所棟
工事のための仮囲いが設置されています。

敷地西側
敷地西側から解体工事を開始しています。

解体作業
解体工事の様子
